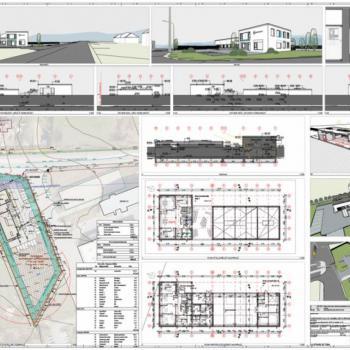

Am procedat la înregistrarea documentației de autorizare a construcției, care a fost depusă la direcția urbanistică a municipiului Miercurea Ciuc la 21 octombrie 2022, împreună cu toate autorizațiile solicitate prin certificatul de urbanism.
În timpul consultării procedurii de autorizare din octombrie, a devenit clar că banda de protecție dintre drumul național 13A și clădire (așa cum prevede legea) necesită de asemenea un aviz al autorității rutiere, necesară pentru emiterea autorizației finale de construcție. Ultimul aviz de la autoritățile rutiere din Brașov și Miercurea Ciuc a fost primit în cele din urmă la 18.11.2022.
După care, a început procesul final de emitere a autorizației de construire. Autorizația finală de construcție a fost primită în cele din urmă la 23.11.2022.
